Suivi de l'installation des éoliennes de Saint Nazaire (3)

Boujour,
suite et fin peut être du suivi de l'installation des éoliennes de Saint Nazaire sur le banc (Calcaire) de Guérande. Premier parc éolien en mer de France d'une longue série de 50 sites. Les sept premiers parcs éoliens a poser - Saint-Nazaire, Fécamp, île d'Yeu-Noirmoutier (Vendée), Saint-Brieuc, Courseulles-sur-Mer (Calvados), Dieppe-Le Tréport et Dunkerque (Nord) - doivent être mis en service de 2022 à 2027. Ensuite il y aura une série de 9 parcs dont les appels d'offre sont en cours.

Le précédent fil est ici:

La plantation du dernier des 80 pieux ainsi que leurs câbles approche.

Toute les zones vont être fermées. Attention la définition de la zone réglementée interdite à la navigation est plus large de 1/2 mille que la zone réglementée globale qui est définie sur les cartes du SHOM , Navionics et autres. Pensez à vous écarter d'1/2 mille en plus.

Quand tout sera terminé à la fin 2022, avec la mise en service, alors les pêcheurs, peu nombreux, pourront revenir sur le banc de Guérande. Ils devront suivre des lignes d'éoliennes après un appel VHF et l'AIS en service
Pour les plaisanciers, c'est à l'étude. Peut être uniquement au moteur? on verra.

N'hésitez pas à participer, la discussion est ouverte sur ces sujets de mises à jour de cartes avec ce nouvel obstacle, la vitesse du vent, la hauteur des vagues, les poissons qu'on y trouvera, nouveaux et anciens...peut être que la langouste refera son apparition?

Sources pour vos cartes: la préfecture maritime atlantique

Allez dans "Publications" choisissez "Recueil des actes administratifs"

Choisissez le département 44, puis comme argument de recherche, tapez "zone"

Le SHOM essaie de créer des GAN puis de mettre à jour les cartes au fur et à mesure. De so,n côté Navionics surveille de très près l'installation de tous les parcs éoliens.

L'équipage
05 mars 2022
05 mars 2022

Merci Courtox pour les infos. J'espère que ce fil d'information ne finira pas polué par l'éternel et stérile débat du pour et du contre. Celà finit malheureusement par rendre le fil incompréhensible.


touctouc:Débat stérile? Moi il me parait essentiel. Mais c'est vrai que c'est plus trop à la mode les débats. ·le 09 avr. 2022 17:26
05 mars 2022

sujet intéressant, extrêmement bien renseigné par courtox
merci !


09 mars 2022

Bonsoir à tous,

Projet Sud Atlantique :

www.leparisien.fr[...]QNY.php


Scotland:Aïe, mal parti pour la non-pollution ! 🤣Il y a déjà un fil pour Oléron : www.hisse-et-oh.com[...]ublique Bonne journée à toutes et à tous !·le 10 mars 2022 10:16
courtox56:Il faudrait que les Normands ouvrent un fil sur le grand champ éolien en étude dans la manche devant Saint Vaast la Hougue.Pour l'instant moins de 10 personnes ont répondu à l'enquête publique.www.debatpublic.fr[...]ctrique ·le 10 mars 2022 10:22
26 mars 2022

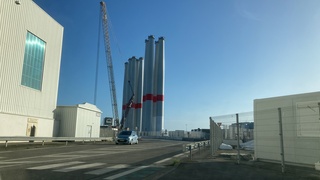

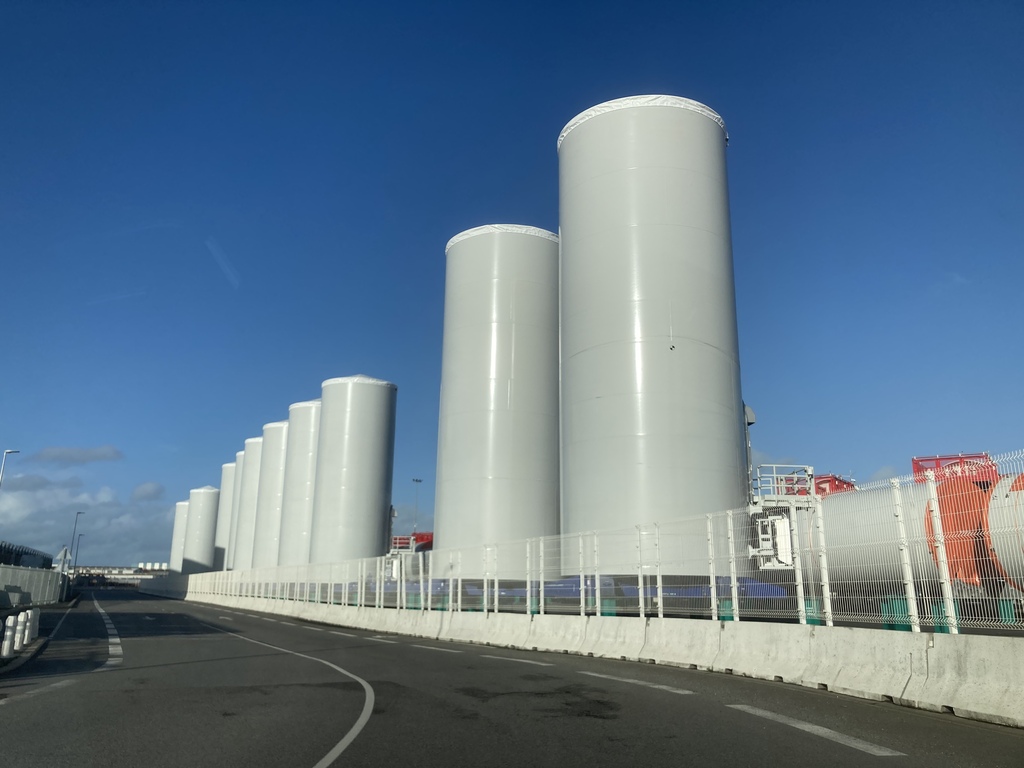

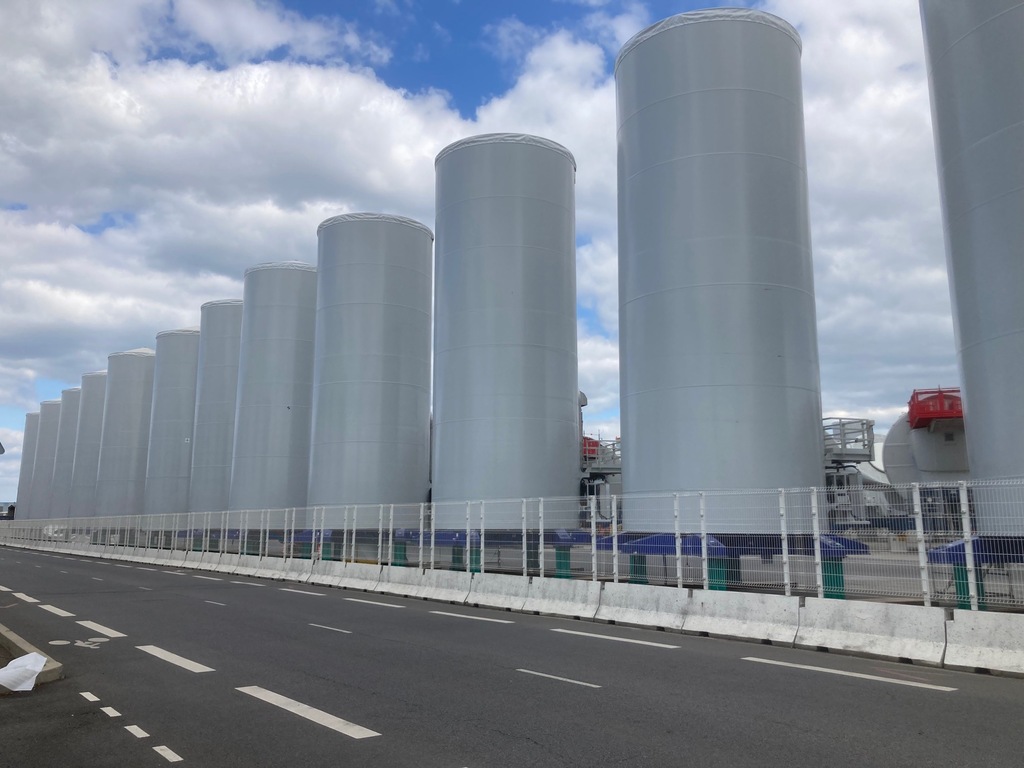

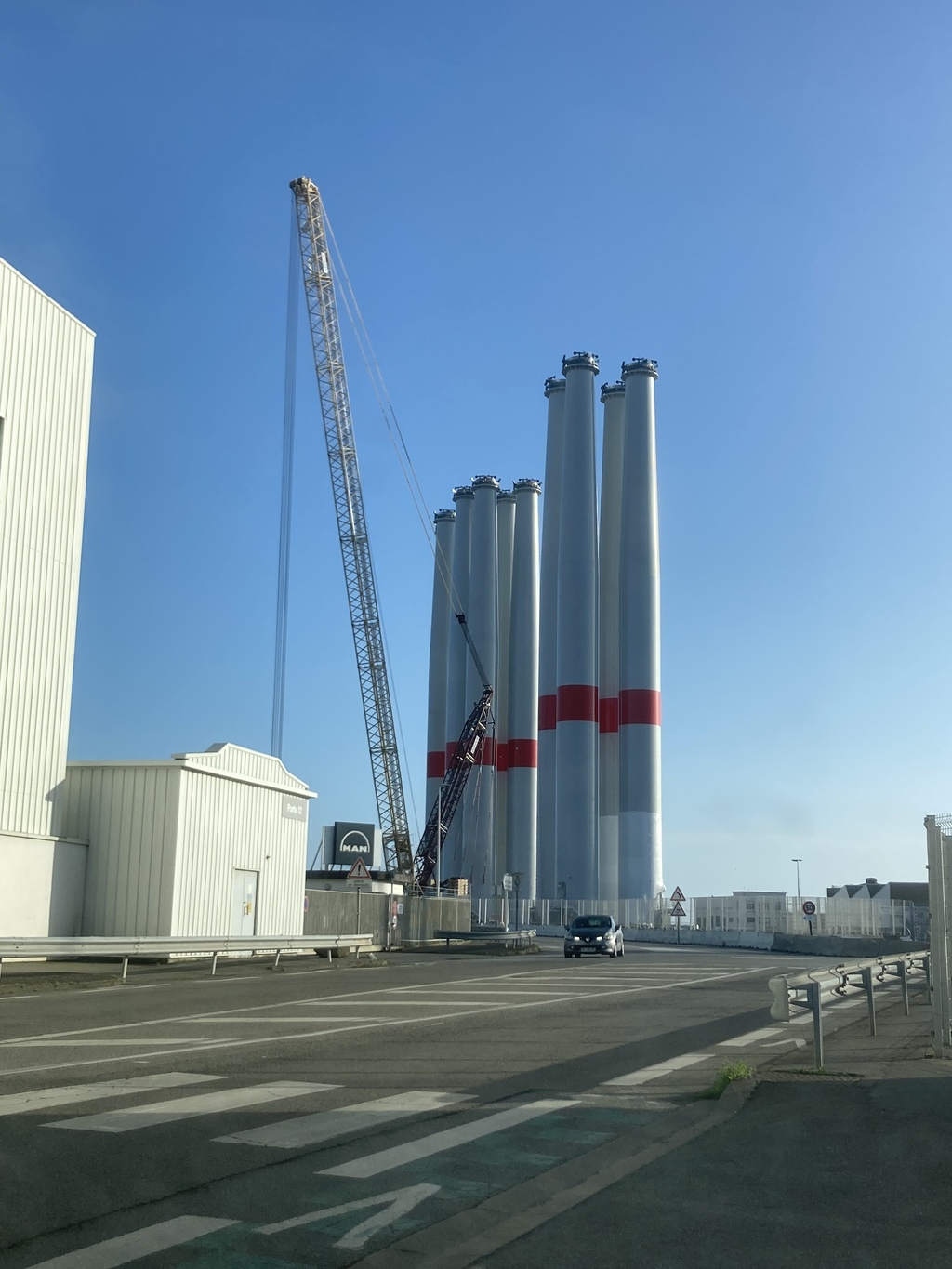

Quelques photos du site de stockage à Saint-Nazaire.
On se croirait à Boca Chica ;-)


31 mars 202231 mars 2022

Bonjour,

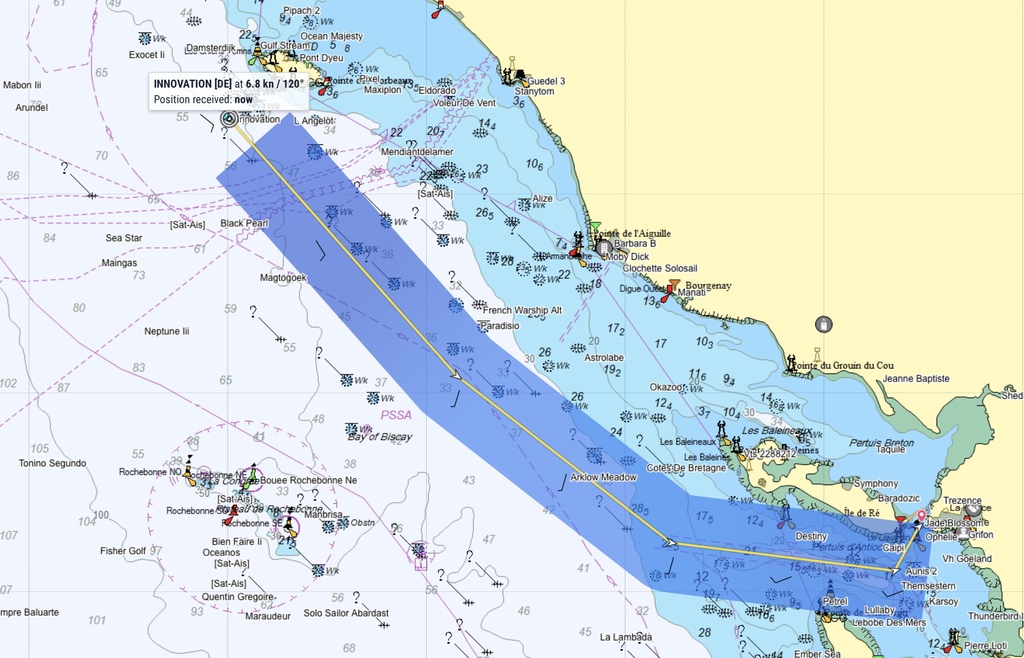

l'ensemble du parc est interdit à la navigation. Le navire EVOLUTION fini de planter les embases dans la zone sud-est, 4ème et dernière zone réglementée de cet ensemble.

Une précision a été ajoutée: l'interdiction pour les plongeurs d'accéder à cette ensemble réglementé. Ce qui avait été oublié depuis le début.

Le navire INNOVATION qui installe ces fondations va pouvoir bientôt rentrer en Allemagne. Il vient de planter la première fondation de cette 4ème zone, il en reste 19 sur les 80.

C'est un autre navire spécialisé le Vole au Vent de l'armement Belge qui va installer les éoliennes, mât/turbine/pâle . Il va prendre 4 ensembles d'éolienne à la fois. Il est prix prévu 2 jours par éoliennes.

Il est ce matin dans le sud de Belle-Ile. Il arrivera à Saint Nazaire vers 13h.
MMSI: 253366000

La vision à l'approche du parc éolien va changer dès que le première éolienne sera installée.

Le câblier Olympic Triton continue à tirer ses câbles.


03 avr. 202203 avr. 2022

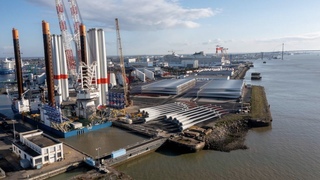

Petite balade sur le port de Saint-Nazaire.

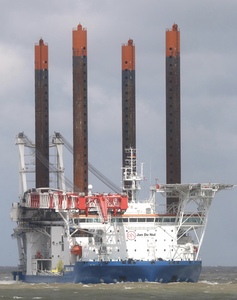

Le Jan De Nul est en train d’embarquer le premier lot de 4 machines. Ce dimanche, les mats étaient à bord, il restait à charger les rotors et les pales.
Quelques images de ce dimanche 3 avril


courtox56:Super photo. Il font cela dans la fameuse forme Joubert . Bel amarrage de cette énorme plateforme·le 03 avr. 2022 18:09
Jjeronimo:Je suis au plus près de ce qu'on peut accéder. Je suis curieux et impatient de voir le chargement complet avec les 4 rotors et les 12 pales. J'ai l'impression la première rotation est imminente. ·le 03 avr. 2022 18:24
courtox56:Normalement il doit être sur le banc de Guérande Lundi 4 Avril.·le 03 avr. 2022 18:30
mickey:Impressionnant, ils doivent probablement bloquer les 4 piliers aux tubes télescopiques noirs. ·le 03 avr. 2022 20:47
courtox56:Attention le nom du bateau c'est "VOLE AU VENT" Jan De Nul c'est l'entreprise qui possède plusieurs bateaux spécialisés dont celui ci. Il est entré dans la Forme Joubert le 31 Mars vers 15:15h va t il sortir demain avec ces 4 premières éoliennes?·le 03 avr. 2022 21:25
Jjeronimo:En effet, "Vole au vent". Je le surveille depuis ma vigie. Dès qu'il passera la pointe de Chemoulin, je ne pourrai pas le louper. @Courtox, sais-tu quelles sont les premières à être installées ?·le 03 avr. 2022 22:11
courtox56:Bonsoir,et non je ne sais pas. Comme le bateau INNOVATION débute l'implantion de la zone Sud-Est par le nord de cette zone. Je penche pour une installation des éoliennes par Vole Au Vent les plus au nord en premier. SI c'est le cas, je verrai cela en promenant mon chien demain matin. Ou plus certainement par mon antenne AIS. C'est la pleine mer demain matin à 7heure, c'est le bon moment pour quitter la forme Joubert et ensuite sortir de l'estuaire avec le jusant.·le 03 avr. 2022 22:22
03 avr. 202203 avr. 2022

Bonsoir,

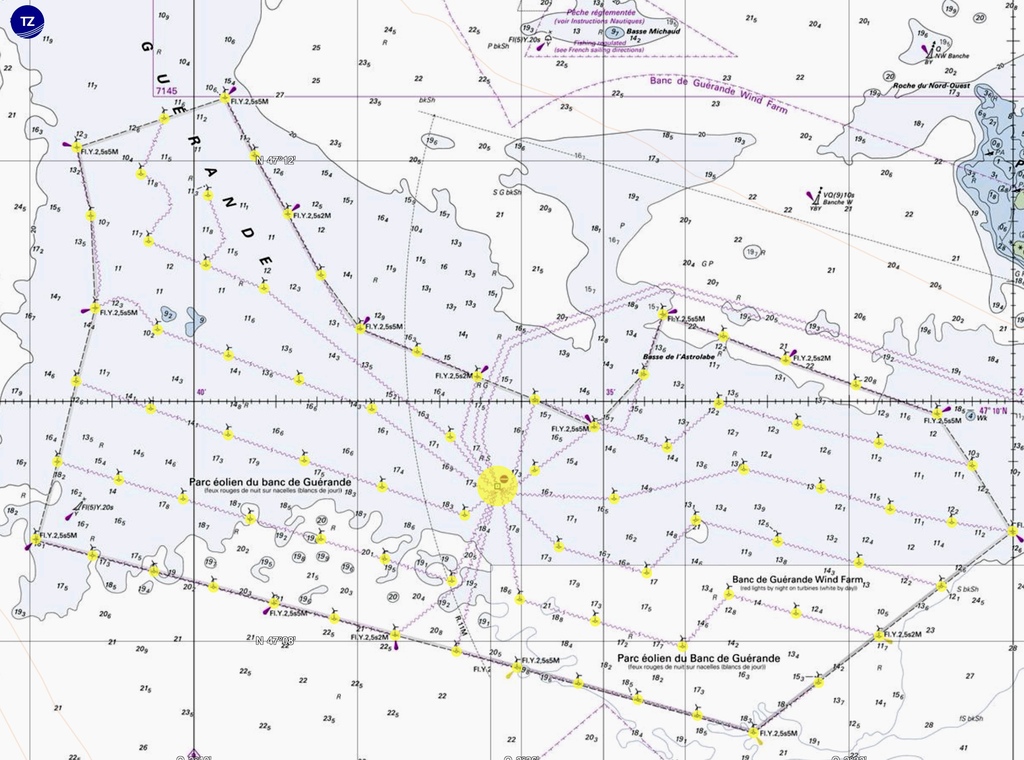

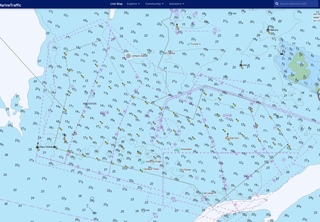

C'est la carte disponible avec MarineTraffic qui est la plus à jour...
Ils donnent toutes les dessins des éoliennes, la zone finale, la zone réglementée pour les travaux et les 2 chenaux traversiers, vraiment étonnant. Comment font ils?

On peut voir dans le Nord Est en attente
2 chiens de Garde FURORE-G et JLD LAETITIA
1 navire généraliste le NORTHERN WAVE qui est au mouillage.

Dans le Sud il y a au travail
HST ELLA
OLYMPIC TRITON
VINDS OF PRIDE
INNOVATION
STRIL PIONNER
Puis
JLD LEWIS celui qui amène la relève d'équipage, le catamaran ultra rapide

Bref le Nord est disponible pour planter la première éolienne complète.


04 avr. 202204 avr. 2022

Bonjour,
ce matin le "Vol au vent" n'a pas bougé à marée haute, peut être la prochaine?

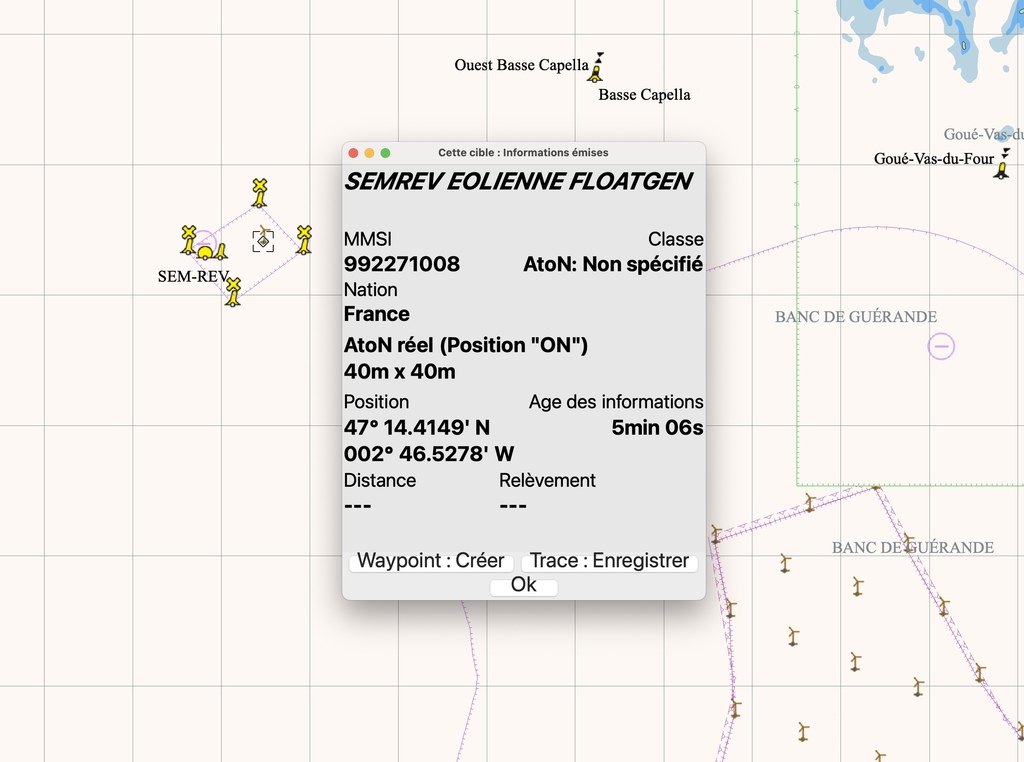

Un nouvel arrivant virtuel sur le Champ éolien: Une balise virtuelle AIS est en test. Elle se comporte comme un "bateau feu" , mais ne cherchez pas de bateau. L'émetteur est à terre, c'est plus facile pour l'entretien et sa gestion.
Sa localisation actuelle est étrange car elle n'est pas à l'Est, mais presque au centre du parc.
La puissance de son signal est très faible, c'est un classe B.
La qualité est faible aussi

AIS GUERANDE EST
Light Vessel - LANBY - RigLight Vessel - LANBY - Rig
MMSI: 992271055
Latitude / Longitude: 47.15242° / -2.551143°
Status: Aid to Navigation
Speed/Course: - / -
AIS Source: 3641


04 avr. 202204 avr. 2022

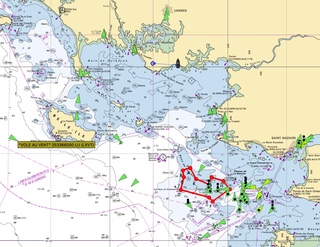

Voici un lien très intéressant, sur les mouvements des navires à Saint Nazaire et Nantes.

Le VOL AU VENT a prévu de partir demain le 5 Avril à 19h30
140m de long pour ce petit jouet de plage.

La vie en temps réel du port de Saint-Nazaire Nantes:


05 avr. 202205 avr. 2022

Bonjour,
la porte est ouverte, le Vol Au Vent chauffe ses machines. 6,6m de tirant d'eau 44m de large 140m de long.
Le remorqueur(Anglais, le Green Wave) qui doit l'assister est là, car comme il va sortir avec un courant de flot par le travers il ne faudrait pas qu'avec sa faible vitesse au départ, il aille sur le banc de vase ou le cailloux ...ou dans le pont de Saint Nazaire.

Ce 5 Avril la PM est à 7:32, donc il va larguer ses amarres pour sortir 15 minutes après.


Jjeronimo:Il n'a pas l'air d'avoir envie de bouger. Ca ressemble plus à une répétition pour ce soir. ·le 05 avr. 2022 08:05
Scotland:D'après le lien de Courtox (merci !), le vole au vent part plutôt demain matin.Vers le bas du tableau : VOLE AU VENT31/03/2022 à 13:2006/04/2022 à 07:45140.29mS·le 05 avr. 2022 08:45
courtox56:Oui cela ressemble à un faux départ. Mauvais signe ..car il va devoir faire cela 20 fois pour installer les 80 éoliennes. 2 jours par éoliennes pour les installer, il part avec 4 donc tous les 8 jours il va retourner dans la forme Joubert, 2 jours pour charger etc ...Il a commencé à charger le 1/4 , on est le 5/4 ...le délai va s'allonger. Soyons optimistes avec l'entraînement cela ira de mieux en mieux.·le 05 avr. 2022 09:04
05 avr. 202205 avr. 2022

Ce qui est "amusant" c'est de voir l'animation, l'agitation sur place ...Le Mercator , petite vedette rapide est devant la porte depuis 6:45 du matin. Il fait des aller retours entre la porte et les bouées du chenal.
Pour moi, il mesure la variation du fond de façon à vérifier si le Vol Au Vent ne va pas se planter dans la vase en sortant.
Remarquez c'est son boulot, c'est une vedette hydrographique Il y a 3 vedettes hydro qui font des mesures en permanence de l'Estuaire jusqu'à Nantes. Ensuite si besoin 1 des 3 dragues vient raboter le fond.
Vendredi le coefficient de marée sera de 34, donc pas de sortie possible 4,50m à PM

Bilan du chantier au 4 Avril:
Le parc en est à sa 63e fondation et l’installation du 25e câble interéolien. « On s’apprête à mettre sous tension la sous-station électrique »


06 avr. 202206 avr. 2022

C'est parti...

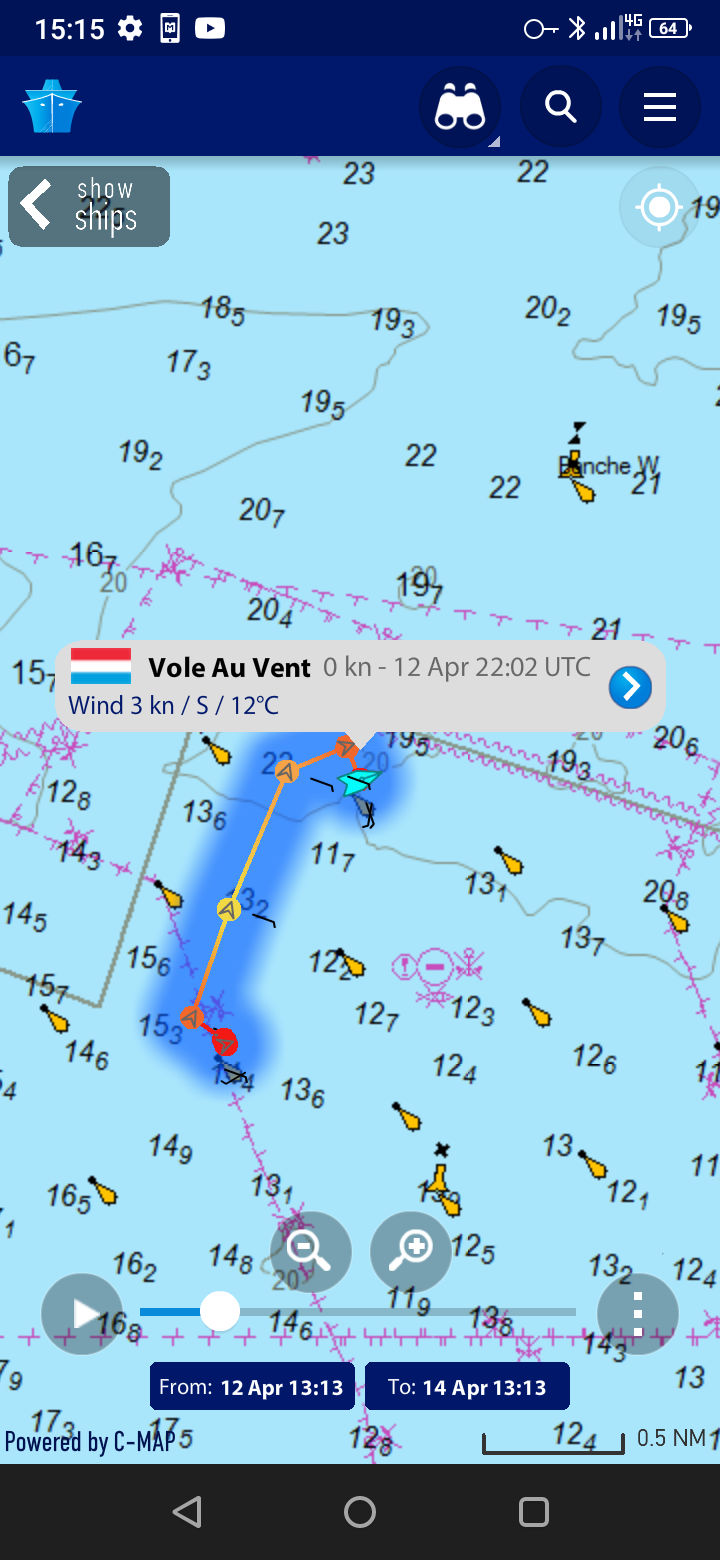

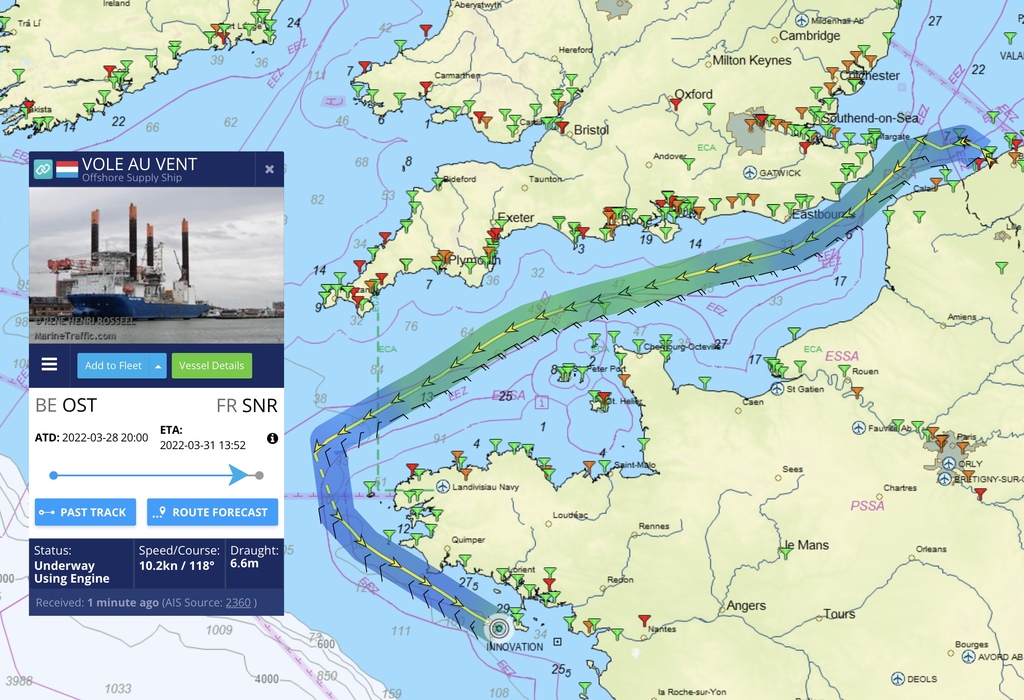

Vole Au Vent vient de sortir de Saint Nazaire à 7h50, ce mercredi 6 avril pour livrer son premier chargement de 4 éoliennes.


courtox56:Bonjour,merci pour l'info, il a commencé à bouger à 5:30 h pour s'extraire de la forme Joubert. Maintenant il passe La Lambarde à 9,5nds au milieu du chenal, avec le courant de jusant dans les fesses. On doit le voir de Pornichet et de la Baule. Dans 1 heure il sera sur le Banc de Guérande. S'il va au nord du parc éolien, je pourrais le voir de la plage. Sinon il faudrait que je monte en haut du toit avec mon appareil photo et le gros zoom de 800 mm , ou plus simplement avec l'AIS.·le 06 avr. 2022 08:53
Jjeronimo:C'était très impressionnant. Du fond de la baie de La Baule, la structure dépassait la hauteur de la côte (presque la hauteur de l'antenne du sémaphore de Chemoulin). Il est maintenant posé sur le banc de Guérande.·le 06 avr. 2022 10:47
06 avr. 202206 avr. 2022

Il n'y a plus un seul bateau au travail sur le Parc éolien. Le Vol Au Vent rentre dans le parc au Nord Est.

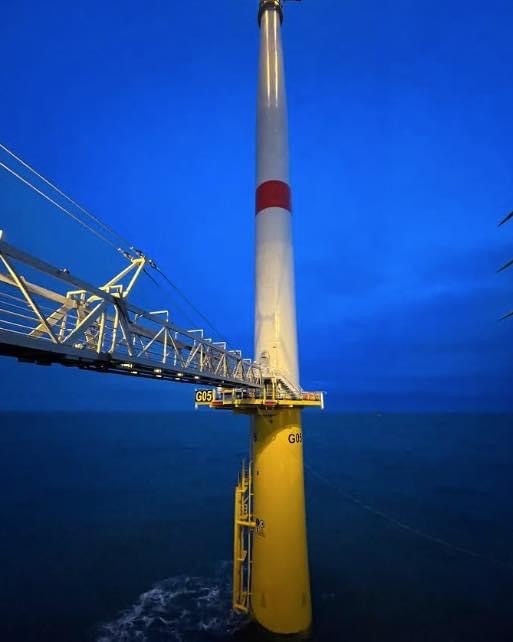

Il s'arrête à 10:30h proche de la G05 et la G04


06 avr. 202206 avr. 2022

Il est midi ce 6 Avril, Le monteur d'éoliennes Vol Au Vent est à côté du l'embase G05, immobile, positionné à un point par toutes ses moteurs. Les pieds commencent à descendre sur les fonds de 12m

Il fait 10 degrés, temps ensoleillé avec alternance d'averses et de bruines . Vent d'Ouest 15 nds avec quelques rafales à 19nds , la plus grosse de 28nds à 11:00h

Position 47° 10' 35.0" N, 002° 33' 29.0" W

Normalement dans 2 jours il passera à l'éolienne suivante.

MAJ: 12:30 les pieds sont posés par terre, il a modifié son paramétrage AIS pour signaler par les 3 boules noires qu'il est échoué. Positionnement au cm près
position 47° 10' 35.1" N, 002° 33' 29.0" W


06 avr. 2022

La vidéo du départ du Vole Au Vent


07 avr. 2022

Merci pour cette video: Incroyable chargement!
Il y a du y avoir quelques petits calculs de centre de gravité avant de charger....


Scotland:oui, tout à fait ! Et pour se rendre compte du gigantisme du truc : une éolienne pèse en gros 250 tonnes (ordre de grandeur...) et le bestiau, là, il en fait 8 000 !!!Moi, ce que je trouve fou, c'est la prise au vent (on a un peu de vent là, en ce moment sur la côte Atlantique 🤣). J'espère qu'ils ont pas les boulons de quille de chez Rm (joke...)·le 07 avr. 2022 09:39
07 avr. 202207 avr. 2022

Bonjour,
Le Vole Au Vent est sorti avec une petite fenêtre météo. Il y avait une sur-cote de 30cm à marée haute à cause de la baisse des pressions atmosphériques, l'idéal pour partir avec son tirant d'eau de plus de 6m , pas ces petits coefficients de marée..
Bref il est sur le Banc De Guérande, posé sur ses 4 pieds. Mais il est incapable de travailler, vu la force du vent. Les Vagues ne peuvent l'atteindre.
Vendredi, demain, on va se prendre la dépression Diego avec plus de 40nds de moyenne avec rafales à plus de 60nds sur cette zone. Le centre de Diego devrait se taper La Rochelle.
Ensuite ils devraient pouvoir travailler plusieurs jours, la dépression suivante est très large sans grosse différence de pression.
La visibilité est faible, je ne peux pas voir, avec mes yeux, ce grand Navire pour l'instant. Son AIS a un signal très fort,. Ils aiment bien parler sur la VHF.


07 avr. 2022

Bonsoir à tous,

Un article de Julie Urbach :

www.20minutes.fr[...]-lancee


09 avr. 2022

Transformer un peu plus la mer en poubelle , tout cela pour obéir à la bien pensance écolo /politique laquelle ne taxe pas le développement exponentiel de la plaisance à moteur mais ferme 14 réacteurs nucléaires (La France de plus en plus dépendante des énergies carbonées).Ce pouvoir est incompétent de dogmatique ! Il massacre la France


09 avr. 2022

Ça commence à pousser, le premier mât à été posé


09 avr. 2022

Ca fait un objectif de ballade original pour le week end de Pâques qui arrive ;)


09 avr. 2022

Bonjour,
de la plage de Landrezac je le vois à l'oeil nu, mais vu la petite brume les contours ne sont pas nets. Je vois le premier tube de la première éolienne, et le Vole Au Vent. J'ai fais quelques photos avec mon 800mm et le trépied. Je vais regarder si c'est exploitable. La prochaine fois j'ajouterai un filtre infra rouge, pour effacer la brume.


09 avr. 202209 avr. 2022

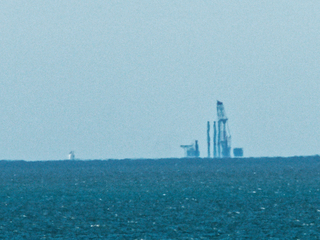

Bonsoir,
je vous montre 2 photos, une au 800mm (Grossissement x23) l'autre avec crop x2, donc équivalent à 1600mm (Grossissement x46)
Il y a avait beaucoup de Kite Surfer comme d'habitude.

De ma plage je ne vois aucune de 63 fondations déjà plantées, elles sont toutes sous l'horizon. Sur la photo avec les kitesurf, le premier tube glissé sur la fondation est visible. Je ne vois pas le bateau, malgré qu'il soit sur ses grands pieds. C'est la limite de la portée optique.
Sur le grossissement forcé, on voit même le château d'un tanker qui passe.

A la VHF(Baofeng) j'ai une réception parfaite.

Sur la plage, personne ,n'a remarqué qu'il y avait quelque chose de plus dans le paysage nautique.

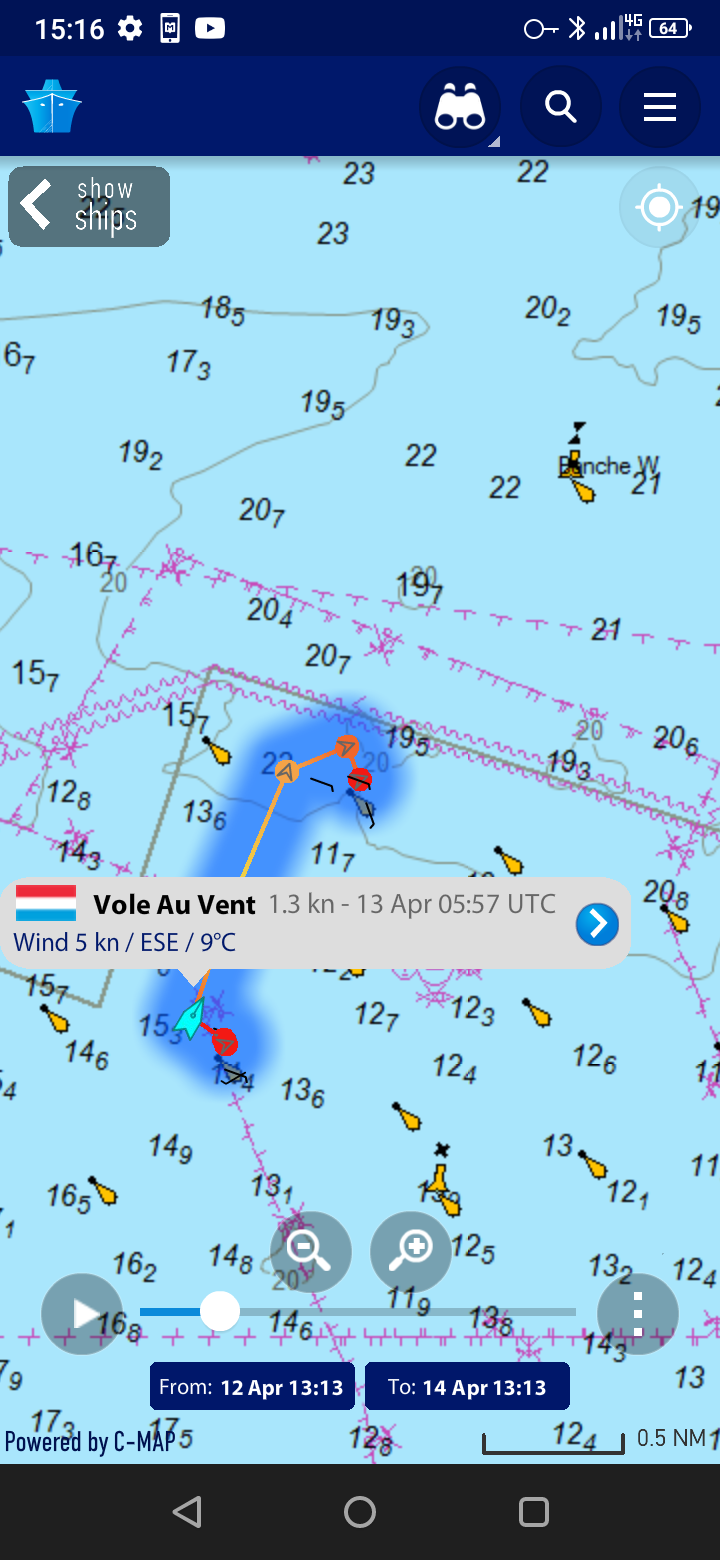

14 avr. 202214 avr. 2022

L'installation de la première éolienne est terminée depuis le 12 Avril
Environ 5 jours pour cette première.
L'objectif à atteindre est de 24h par éolienne
On verra


Jjeronimo:Je passe devant dans quelques heures ·le 14 avr. 2022 16:01
mocitoo:montée en puissance du chantier, normal, les premières sont longues....j'ai hate de passer à coté :)·le 14 avr. 2022 18:04
Jjeronimo:C’est spectaculaire mais c’est loin. Je suis juste au niveau de la basse Lovres en ce moment même. ·le 14 avr. 2022 19:15
Jjeronimo:La troisième était posée hier matin, ça semble aller bien plus vite maintenant. ·le 17 avr. 2022 10:07
14 avr. 2022

Une vidéo qui montre l'éolienne avec 2 pales et qui rappelle le projet


19 avr. 202219 avr. 2022

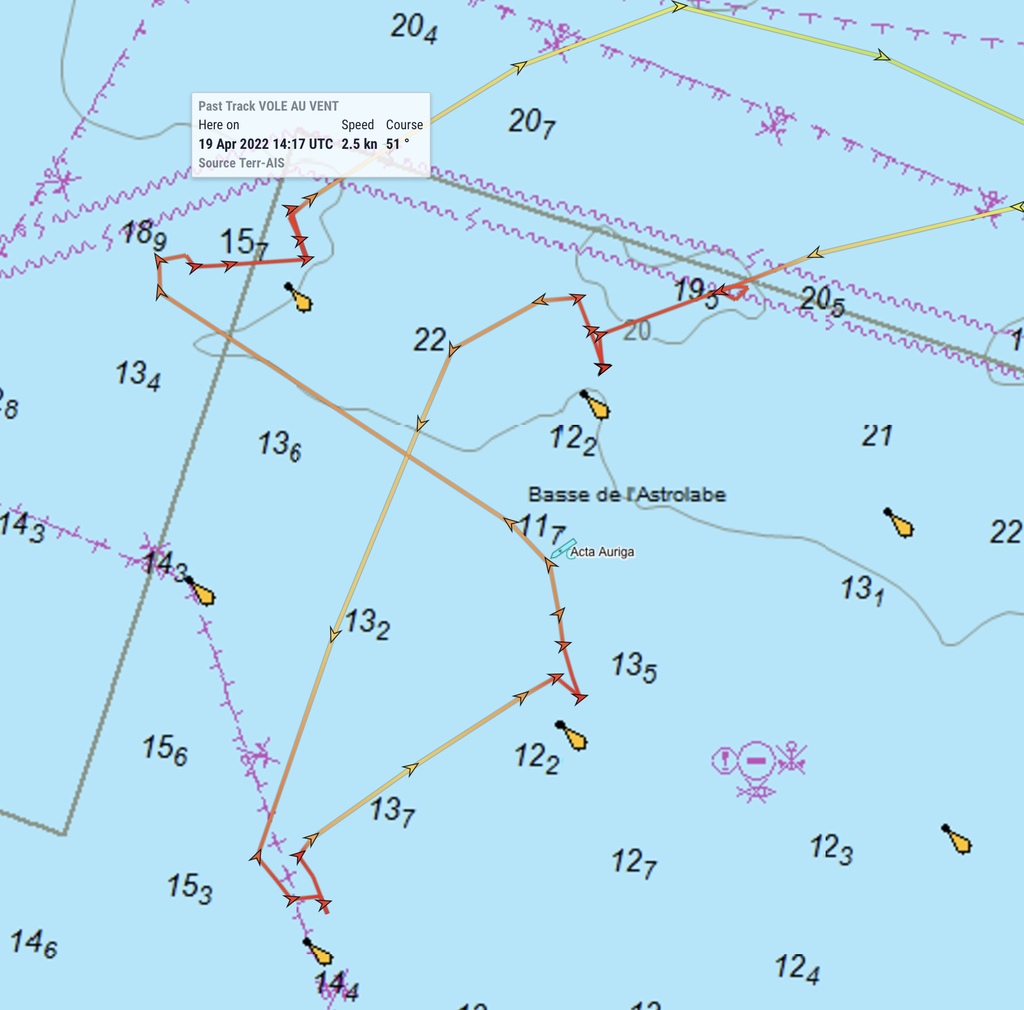

Bonjour,
les 4 premières éoliennes sont posées . Ouf !!! cela a été long.

Pour la première il a eu 3 jours de mauvais temps puis 5 jours de travail lent pour débuter et apprendre
La 2ème plus rapide en 76 h
La 3ème très rapide en 36 h
La 4ème en 77h
Pour cette 4ème , le bateau a fait de nombreux mouvements de recul puis d’approche de l’éolienne.
Peut être des soucis de stabilité avec les sédiments dans le fond, au dessus du banc calcaire.
A cet endroit il y a une bosse à -16m bordée d’une fosse à -20m
Coefficient de marée 105

Pour le temps total, c'est énorme: 13 jours.
Départ du Vole au vent de la Forme Joubert 7h50, mercredi 6 avril
Retour 19 Avril 18:30

Ils doivent faire cela 20 fois car à chaque voyage ils vont en poser 4 pour un total de 80.
20x13= 260 Jours , cela reste dans l'objectif de finir avant le 31/12/2022

Le câblage et les tests électriques sont réalisés au fur et à mesure. En général 2 semaines après la pose, l'éolienne peut produire de l'électricité. Comme tout est déjà relié au réseau de RTE, mon ordinateur va bientôt fonctionner avec de l'électricité verte (en partie)

Copies d'écrans en heure GMT.

Vidéo publiée par le journal Ouest France


02 mai 202202 mai 2022

Bonsoir,
et de 8 éoliennes !
Le Vol Au Vent était revenu charger 4 éoliennes le 19 Avril (18:30h) , il en est reparti le 22 Avril (18:44h)
Il est de retour ce 2 Mai (15:15h) heures en GMT.

Soit 3 jours pour charger, puis 11 jours pour les poser et revenir à Saint Nazaire. Soit 14 jours au total pour 4 éoliennes.
Il en reste 72 à poser soit 18 aller/retour du Vole Au Vent un total de 252 jours prévisibles. soit 8 mois et demi.

Je vais les laisser tranquillement continuer ce travail de précision on verra en Décembre 2002 s'ils ont fini.

Je n'ai pas de nouvelles des premiers tests de connexion au réseau des premières éoliennes.

Une très belle vidéo du chargement de 4 éoliennes, puis al sortie de nuit du Vole Au Vent, technique et marketing.


17 mai 2022

Bonjour,

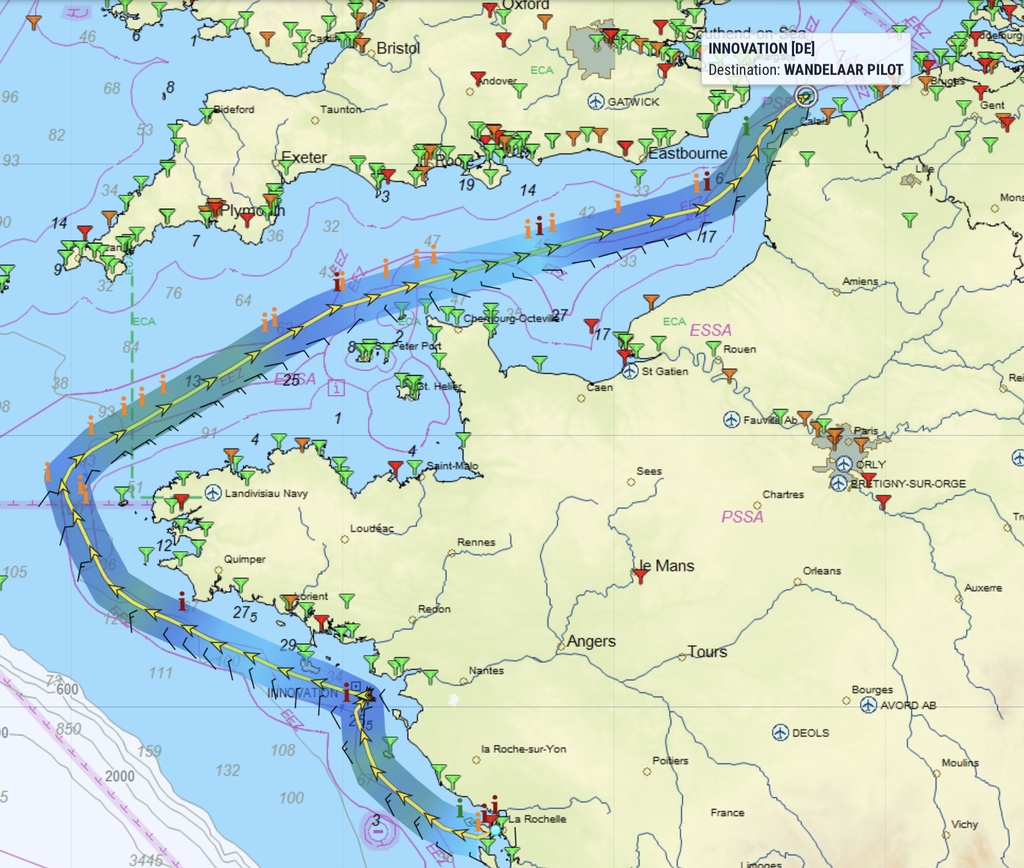

je navire INOVATION fait sa 27 ème rotation du Banc de Guérande à La Palice pour aller chercher les 2 dernières fondations.
Avec Marinetraffic.com on peut voir le route prévue avec les waypoints et les heures de passage, idéal pour se faire des RDV. Les navires sont comme les avions, plan de vol est juste converti en route prévue.


18 mai 2022

Bon, ce n'est pas tout à fait le bon fil pour poster cela, mais la navigation en Mer du Nord va devenir très compliqué dans les décennies à venir : 15 000 à 20 000 des plus grosses turbines disponibles actuellement !

www.europe1.fr[...]4112281


19 mai 202219 mai 2022

Bonjour, en France avec nos 50 parcs éoliens prévu, on risque effectivement d'avoir du mal à naviguer tout droit d'un port à une île facilement.
Mais:

Une éolienne du parc de éolien de Saint Nazaire utilise une turbine de 6 MW, il y en a 80 pour produire 480 Mw sur une surface égale à celle de Belle-île, un bel obstacle à la navigation
Avec les éoliennes de 15 Mw en test actuellement il faudrait 32 éoliennes seulement , d'où moins de surface occupée

A Aberdeen (Ecosse) les éoliennes ne font quer 2 MW

Une de ces futures éoliennes de 15 Mw (De la société Brestoise Eolink) va s'installer au centre de test de Saint Nazaire (le site du SEM-REV) au nord du parc en construction en face du Croisic.
C'est dans ce parc qu'a été testé pendant 5 ans une éolienne flottante qui va maintenant équiper des parcs en Mer du Nord face à l'Ecosse.

La technologie va continuer à évoluer. Comme en transport maritime ou un transconteneurs de 350m remplace 20 cargos.

Le soucis c'est qu'on installe en ce moment le matériel prévu dans l'appel d'offre initial. Pour Saint Nazaire l'appel d'offre date d'il y 11 ans, d'où ce nombre de 80 éoliennes et de la surface prévue il y 11 ans. Dans les futurs appels d'offres j'espère qu'on parlera de puissance minimale à fournir et pas du nombre d'éoliennes .

Le parc de test de Gruissan puis le parc complet (Golfe du Lion) devraient bénéficier de ces nouvelles technologies et d'apple d'offre sur la puissance


30 mai 202230 mai 2022

Bonjour,
les 80 socles d'éoliennes sont posées, le navire INOVATION est parti le 27 mai 2022 chez lui dans l'estuaire de l'Escault à Flessingue.
Je suis passé le long du parc pour aller au Pouliguen, la vue des éoliennes est tamisée par la brume de châleur.

Il y en avait 16 de plantées, maintenant c'est 20 donc le 1/4 du parc qui est couvert de ces éoliennes plantées et équipées par le VOLE AU VENT.
Ce jour 30 mai il est passé au Sud du parc planter les 4 suivantes. Comme il fait très beau, il installe 4 éoliennes tous les 10 jours.


30 mai 2022

Et jamais un suivi de la consommation aberrante des usagers!! C'est bien dommage.


courtox56:Salut Trimaran, je fais le suivi de la consommation électrique de mon logement toutes les 30 minutes. Surtout quand je lance les charges des batteries deSmartphone/Tablettes/vélo électrique/Voiture électrique/Lampe Frontale/Batteries de perceuses, tondeuse de haies /VHF portable/Talky Walky etc ...J'ai divisé par 2 ma consommation, mais ma facture n'a pas beaucoup baissé.·le 30 mai 2022 15:11
26 juil. 2022

Bonjour à tous,

Les éoliennes sur le banc de Guérande :

"Ça tourne ... au vinaigre" !

actu.fr[...]28.html

echoile.pressedd.com[...]sultswf

Bonne fin de journée.


03 août 2022

Bonjour,
nouvel arrêté de la PREMAR du 28 Juillet 2022.

Autorisation de la pêche professionnel dans l'espace Nord Est du Parc avec des conditions.
Définition d'une zone tampon de 2 milles autour de l'emprise du parc (Buffer)
Nouvelles cartes
www.premar-atlantique.gouv.fr[...]e6f.pdf

Ce n'est vraiment pas facile de s'informer quand on navigue.
Maintenant quand on entre dans la zone des 2 milles autour du parc, le navire "chien de garde: FURORE G" vous informera de votre proximité avec le parc par VHF canal 16 et vous invitera à faire un grand tour.

Comme d'habitude il ne diffusera pas le nom du bateau pâr VHF , mais sa position , sa vitesse, son cap.


Yapadélisse:Merci pour ces infos.Si j'ai compris, la zone et des 2 miles ne concerne que les gros bateaux de plus de 200 tonneaux de jauge (500 UMS).·le 03 août 2022 22:53
03 août 2022

Salut,
Fin juillet sur le trajet Port Haliguen L’Herbaudière, j’ai longé par le nord la zone et je me suis permis de couper le fromage entre les points 6 et 7.
Le Furore G était à l’affût à proximité du point 9.
Pas de rappel de sa part contrairement à l’an dernier où il m’avait appelé en nommant le nom de mon voilier pour de demander un changement de cap.


03 août 2022

en juillet, je suis passé à l'ext à l'aller et à l'intérieur au retour,
franchement pas très gênant comme vue depuis la cote (le pouliguen/la Baule),
j'en ai vu une dizaine en fonction, une quarantaine installées, et des fondations encore vides

si le parc d'Oléron est à 20M comme prévu récemment, ça sera pas trop dérangeant sauf pour les pêcheurs qui trainaient leur chalut dans le coin ...


23 mai 2023

Bonjour
Bonjour
Depuis le 17 Mai, il y a encore du changement dans les sens de l'assouplissement.

Arrêté préfectoral du 17 Mai 2023 n° 2023/069

Lien officiel:

Ce qui change c'est pour l'AIS. On peut traverser sans transpondeur AIS actif de jour et pour une météo annoncée de moins de force 4.

Rappel des règles pour nos bateaux de moins de 24 mètres
-On doit passer à plus de 50 m des éoliennes et 200m de la sous station électrique
-On ne mouille pas, pas de pêche sous marine, pas de navigation tractée
-Vitesse limitée à 12 noeuds
-VHF ASN activée et veille permanente en phonie sur le canal 16
-AIS de classe A ou B est obligatoire si
-Navigation de nuit
-Visibilité inférieure à 5 km
-Vent établi supérieur ou égal à 5 Beaufort selon le bulletin météo côtier local Météo France en cours.

Remarque:
Le sémaphore de Saint-Julien interpelle les bateaux qui traversent s'ils n'ont pas de VHF ASN ni d'AIS pour les avertir si les distances ne sont pas respectées. Pollution du canal 16


19 mars 2024

Bonjour,

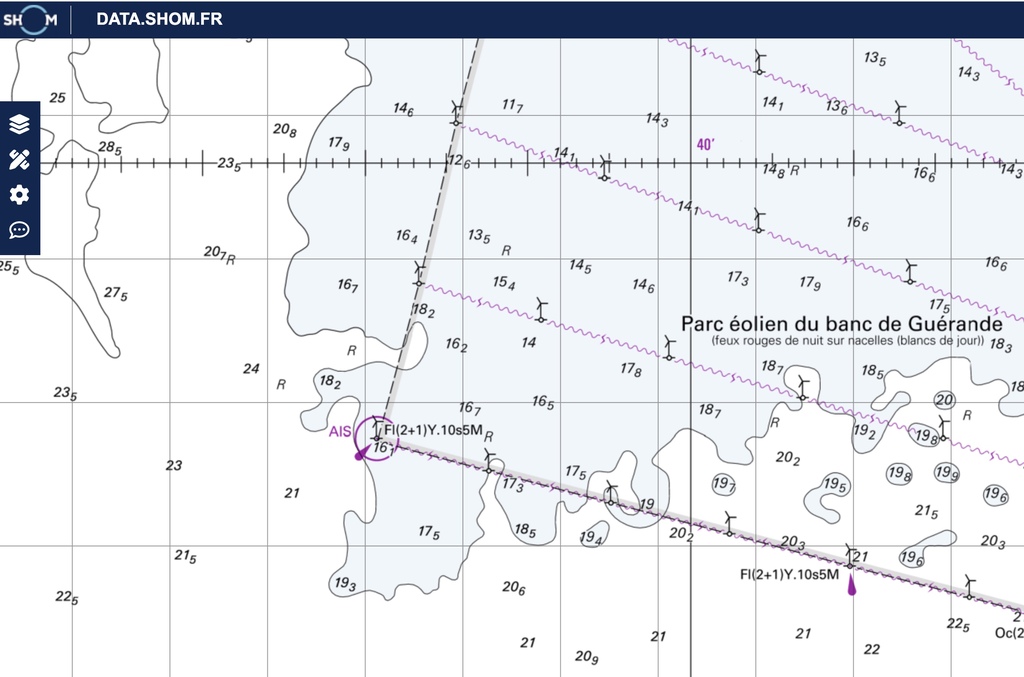

des aides (AIS AtoN) pour la navigation ont été installées pour rendre plus "visible" le parc et l'éolienne flottante en test sur ce banc de Guérande.

Sur la première éolienne A01, la plus à l'Ouest

Name EOLIENNE SPS A01 SNA OWF
Navigational status Aid to Navigation
MMSI 992271061
AIS transponder class Class A
Latitude/Longitude 47.14737° / -2.69876°

Sur la quinzième éolienne E15, la plus à l'Est
Name EOLIENNE SPS E15 SNA OWF
Navigational status Aid to Navigation
MMSI 992271058
AIS transponder class Class A
Latitude/Longitude 47.14865° / -2.500183°

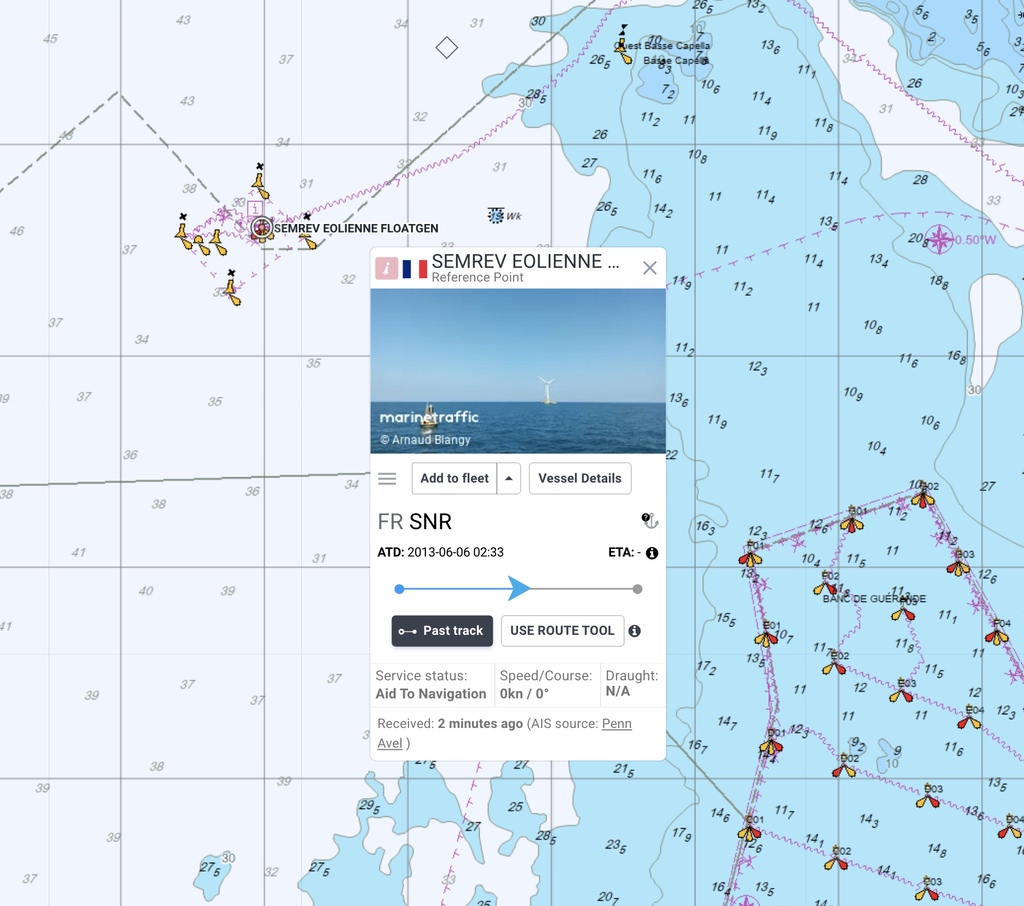

Sur Eolienne Flottante SEMREV en test:
Name SEMREV EOLIENNE FLOATGEN
Navigational status Aid to Navigation
MMSI 992271008
AIS transponder class Class A
Latitude/Longitude 47.24023° / -2.77544°

Avec OpenCPN, le signe qui explique que c'est un AtoN est très petit et très fin en rouge. Je vous conseille de vous positionner dessus, de faire un clic droit, de demander les informations AIS, puis cliquer sur la création d'un Waypoint à cet endroit. Comme cela le nom de l'éolienne sera écrit et sera plus visible sur la carte.

Sur les cartes du SHOM./ (à jour) l'indication AIS avec un cercle rouge a été ajouté à ces 3 éoliennes.

Elles sont aussi très visibles sur marinetraffic.com

Les éoliennes ne sont pas toujours visibles à l'oeil nu de jour comme de nuit.


06 mai 2024

Pour se faire une idée de "l'ampleur" de la restriction de navigation dans le parc éolien .
Le paramétrage d'exclusion que j'ai retenu est de 70 m autour des éoliennes et 300 m autour de la station électrique … il reste un peu d'eau à courir !


Phare du monde

  • 4.5 (16)

2022
